9月27日,三峡集团新疆若羌新能源大基地煤电项目1号锅炉首根大板梁吊装完成,标志着1号锅炉钢架主体施工进入收尾阶段,将由钢架施工逐步转入锅炉受热面安装阶段。

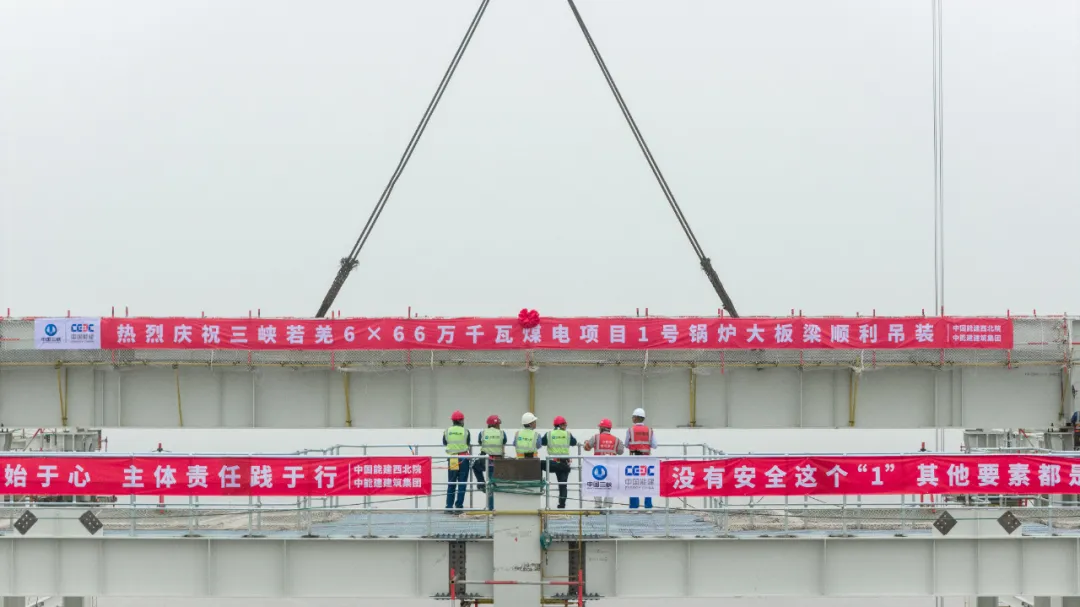

1号锅炉首根大板梁吊装现场。本文摄影:刘义敬
若羌新能源大基地煤电项目是“疆电外送”第四通道电源项目的核心组成部分,也是南疆首个千万千瓦级“沙戈荒”风光火储外送基地项目的重要支撑。项目配套建设6台660兆瓦超超临界燃煤机组,总装机容量396万千瓦,同步建设烟气脱硫、脱硝等环保设施,是国内首个6台机组一次设计、同期建设、主厂房贯通设计(六机一控)的火电项目。
吊装现场有序作业,各项管控措施落实到位。
大板梁位于近百米高的锅炉钢架顶部,是锅炉核心承重构件,是承载锅炉受热面、烟风系统等核心设备的关键部件。若羌新能源大基地煤电项目1号锅炉共有6组大板梁,共12根,其中最重的一根约128.7吨。
“本次吊装构件重量大、安装位置高,吊装难度大,现场采用800吨履带吊和80吨塔吊协同作业,对大型机械协同配合和精准控制要求极高。”三峡巴州若羌能源有限公司若羌公司火电业务中心主任倪舒云介绍,为确保吊装工作安全有序、一次成功,项目团队提前编制专项施工方案,从运输路线、构件检测、吊装工序到安全管控逐项论证,并在吊装过程中实施全流程管控。
(三峡能源 动态宝)
